遠藤葛原線新設事業
遠藤葛原線は、本市西北部地域で整備を進めている2つのまちづくり地区、「健康と文化の森地区」と「新産業の森地区」をつなぎ、将来のいずみ野線新駅や綾瀬スマートインターへのアクセス道路となるなど、日常生活における利便性の向上やまちの発展に資する道路です。
また、辻堂駅から湘南ライフタウンを通過する辻堂駅遠藤線と接続することにより本市の南北軸が形成され、辻堂駅から綾瀬市へつながる都市内幹線道路として広域的な交通ネットワークの発展に寄与する道路でもあります。
平成21年度に事業化へ向けた検討を開始し、令和7年4月24日に葛原第1工区の区間が供用開始となりました。引き続き、残区間の整備を進めてまいります。
遠藤葛原線の概要
延 長:全 線 約3.2㎞
遠藤工区 約1.7㎞(遠藤山崎交差点~県道22号横浜伊勢原)
葛原工区 約1.5㎞(県道22号横浜伊勢原~藤綾跨線橋南側交差点)
幅 員:18m(車道部10m 歩道部4m両側)
遠藤葛原線(葛原第1工区)の経過について
葛原第1工区 約0.7㎞(市道葛原綾瀬線~藤綾跨線橋南側交差点)
平成21年度 事業化へ向けた検討を開始
御所見まちづくり推進協議会にて地元説明会を実施
※葛原第1工区と葛原第2工区のルートについて説明
平成23年度 路線測量及び用地測量を実施
平成24年度 交通管理者協議 ・ 道路認定及び区域決定 ・ 事業計画策定
平成25年度 用地取得及び補償業務を開始
平成28年度 新産業の森北部地区内の区間約107mを供用開始(区画整理施工)
令和 3年度 本格的な道路整備工事に着手
道路整備延長 約100m
令和 4年度 道路整備延長 約203m
令和 5年度 道路整備延長 約133m
浸水対策を目的とした水路改修工事を実施
令和 6年度 道路整備延長 約129m(葛原第1工区の整備完了)

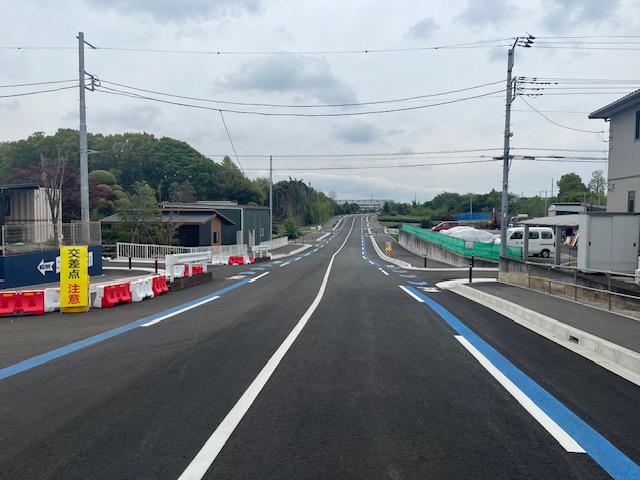

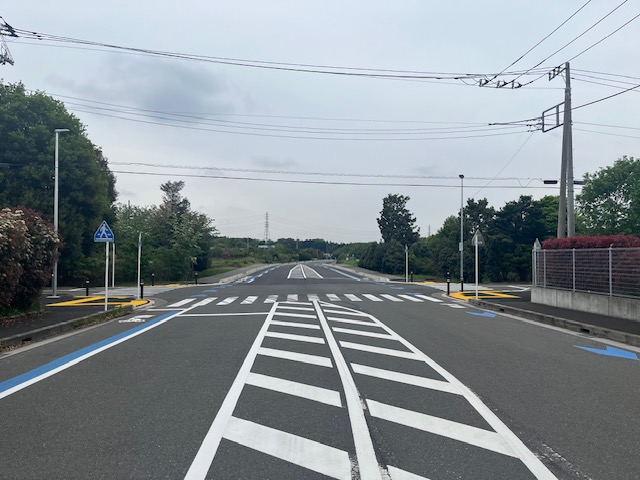

令和 7年度 4月24日 葛原第1工区約565mを供用開始(開通式典実施)
遠藤葛原線(遠藤工区・葛原第2工区)の経過について
遠藤工区 約1.7㎞(遠藤山崎交差点~県道22号横浜伊勢原)
葛原第2工区 約0.8㎞(県道22号横浜伊勢原~市道葛原綾瀬線)
平成21年度 御所見まちづくり推進協議会にて地元説明会を実施
※葛原第1工区と葛原第2工区のルートについて説明
平成23年度 葛原第2工区を対象とした路線測量を実施
地元説明会を実施
平成27年度 地元説明会を実施
令和 5年度 地元説明会を実施
※遠藤工区と葛原第2工区のルートについて説明
令和 6年度 遠藤工区及び葛原第2工区を対象とした現況測量及び路線測量を実施 約2,200m
事業に関する戸別訪問を実施
